descrizione del progetto
premesse
Il manufatto interessato dal progetto, realizzato tra il 1902 e il 1910 e composto da sei valli distinti, si estende per oltre 700 m a ridosso del paese di Airolo e al di sopra della rotonda situata a ovest dell’abitato. Si tratta di una premunizione realizzata per proteggere il villaggio dalla caduta di massi che, all’inizio del secolo scorso, raggiungevano frequentemente l’abitato. Infatti, la zona soprastante il paese, chiamata Sasso Rosso, è particolarmente instabile e soggetta a franamenti.
L’opera, oltre a garantire una protezione contro la caduta di massi, ha permesso nel tempo di arginare anche i danni provocati dalle valanghe, in particolare quella del 1951 e altre di minore entità verificatesi nel 1984, 1986 e 1994.
Le opere consistono essenzialmente in terrapieni con, a monte, un muro di sostegno realizzato a secco che funge da parete di protezione. Questi muri, costruiti con pietrame locale – di qualità piuttosto scadente – hanno resistito per oltre 100 anni; tuttavia, nell’ultimo ventennio il loro deterioramento è stato esponenziale, al punto che gli interventi di manutenzione ordinaria non risultano più sufficienti a garantirne la stabilità e l’efficacia.
interventi
Nel 2025 il Consorzio ha deciso di elaborare un progetto di risanamento di tutti i muri. Il progetto è suddiviso per singolo manufatto:

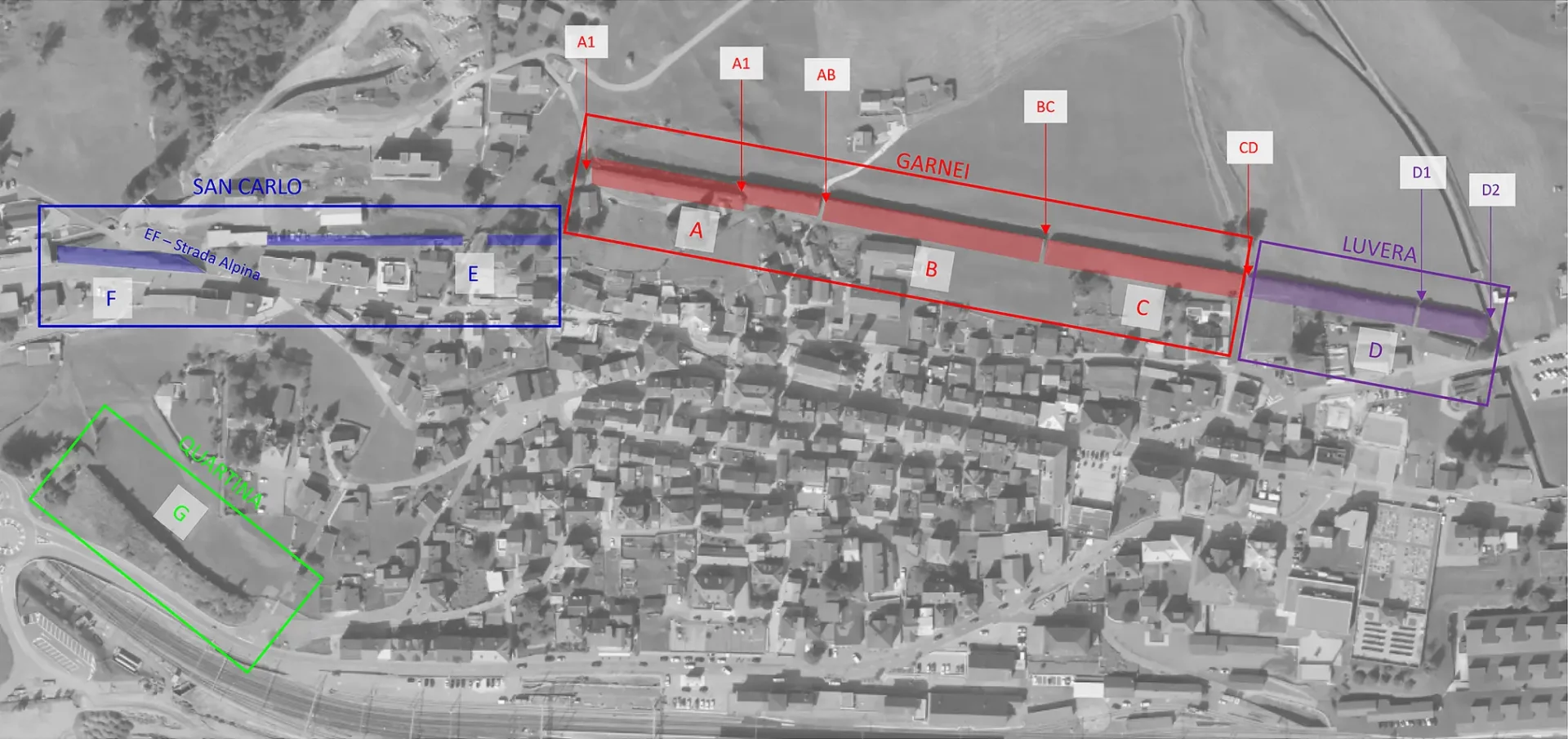

- Manufatto A – Garnei
- Manufatto B – Garnei
- Manufatto C – Garnei
- Manufatto D – Luvera
- Manufatto E – S. Carlo
- Manufatto F – S. Carlo
- Manufatto G – Quartina
Con il progetto saranno realizzati i seguenti interventi:
- Spurgo e pulizia di tutti i muri da piante e zolle erbose;
- Sostituzione del pietrame friabile con massi o calcestruzzo;
- Sistemazione delle corone;
- Ricostruzione dei tratti murari deformati (spanciamenti).
Il progetto è stato inoltrato nel 2025 e, il 6 giugno dello stesso anno, è stato approvato dal Cantone con un sussidio pari al 48%. I lavori sono stati appaltati e sono iniziati nella primavera del 2026.
stato dei lavori
I lavori sono iniziati in primavera procedono secondo programma. A fine aprile sono stati ultimati i lavori di risanamento del terrapieno di San Carlo (F) e sono in corso quelli di Garnei (A, B e C).

dati
- Ente esecutore
- Consorzio manutenzione Alta Leventina
- Durata del progetto
- 2 anni
- Preventivo
- CHF 495'000.—
- Data d'approvazione
- 11 Giugno 2025
- Consuntivo
- I lavori sono in corso e per ora sono stati realizzati lavori per ca. CHF 150'000.—
- Collaudo
- Le opere non sono ancora state collaudate
- Stato del progetto al
- 29 Maggio 2026
